錨定目標抓進度 重點項目建設忙
发稿时间:2024-10-11 11:10   来源: 四川觀察
  摘要:項目投資是穩定經濟增長的“壓艙石”,是促進高質量發展的重要抓手。眼下,我省水利、能源等重點項目建設加速推進,奮力沖刺全年目標任務。

  項目投資是穩定經濟增長的“壓艙石”,是促進高質量發展的重要抓手。眼下,我省水利、能源等重點項目建設加速推進,奮力沖刺全年目標任務。





  在廣元亭子口灌區一期工程三岔溪渡槽,施工人員一大早就開始忙碌起來。目前,該渡槽主體已經完工,這幾天他們要抓緊完成錨索張拉和后澆帶作業。

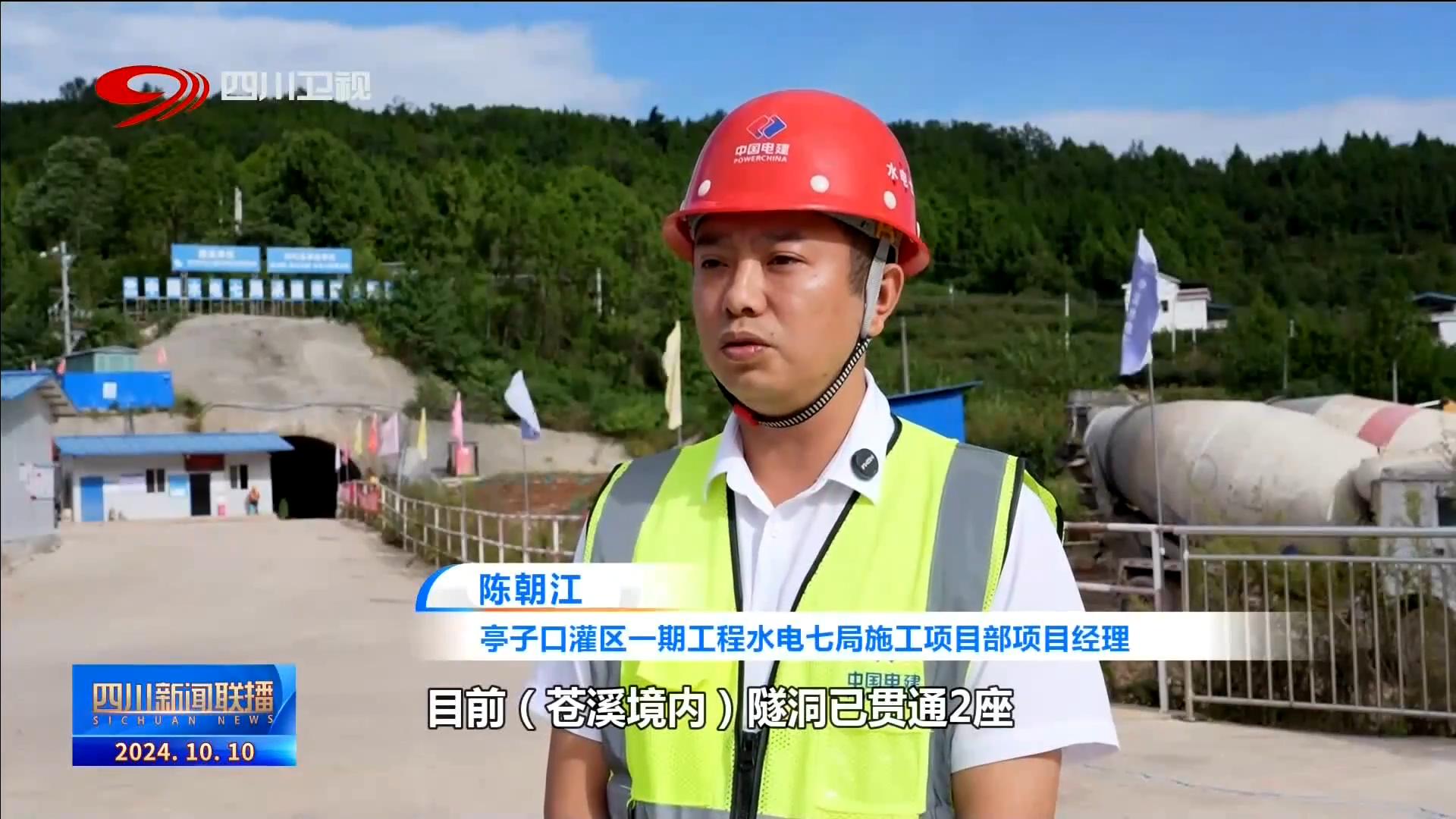

  亭子口灌區一期工程水電七局施工項目部項目經理 陳朝江:目前(蒼溪境內)隧洞已貫通2座,渡槽施工完成1座,正在進行隧洞二次襯砌及渡槽拱跨支架搭設。





  作為我省“五橫六縱”引水補水生態水網的重要組成部分,目前,亭子口灌區一期工程已貫通隧洞107座,渡槽開工37座,完工明暗渠27.3千米,占到整個工程總量的40%左右。

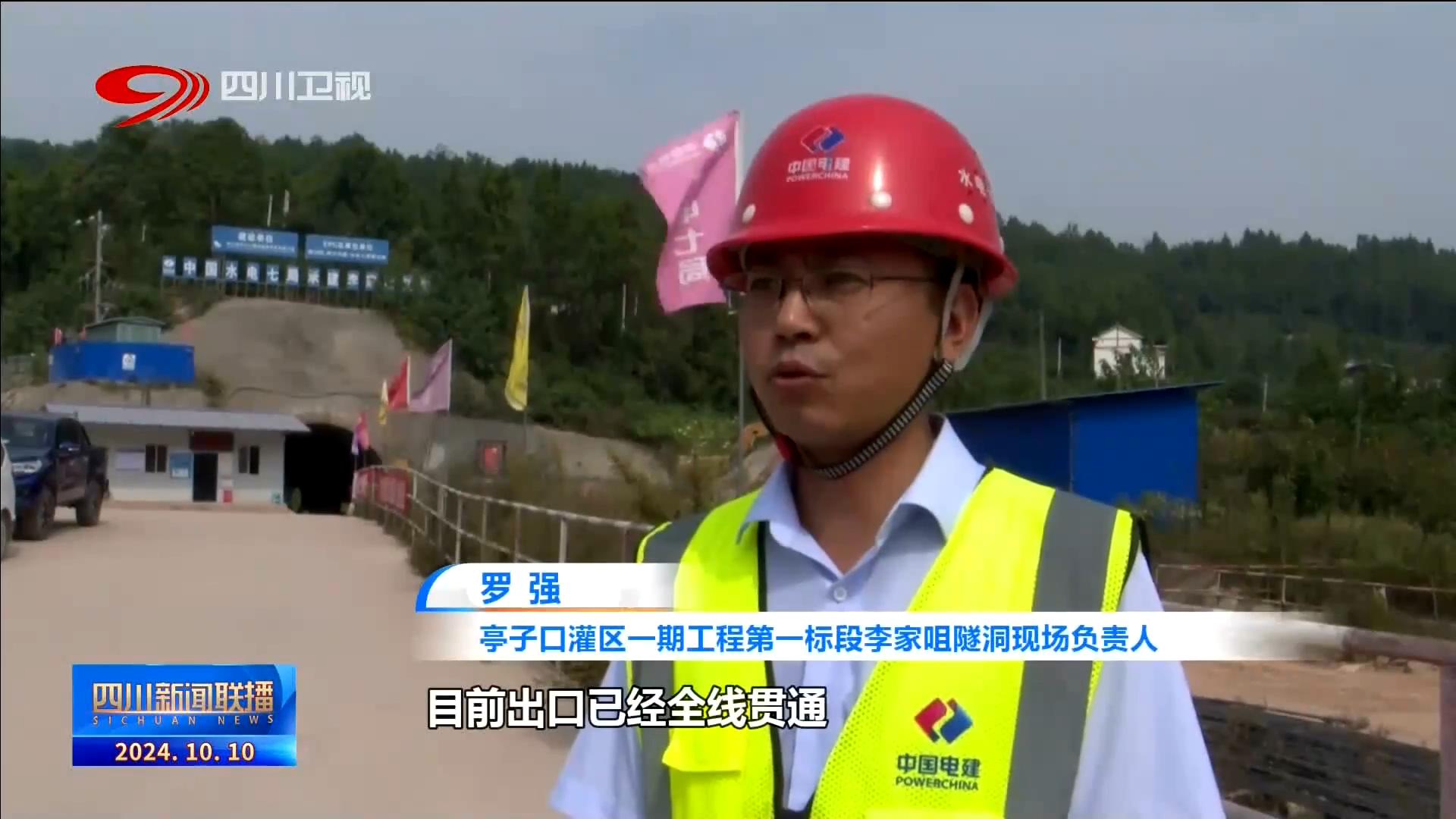

  亭子口灌區一期工程第一標段李家咀隧洞現場負責人 羅強:李家咀隧洞全長4805米,作為灌區的第一座隧洞,目前出口已經全線貫通,進口段正在開挖施工,整個隧洞預計在2025年12月底實現全幅貫通。

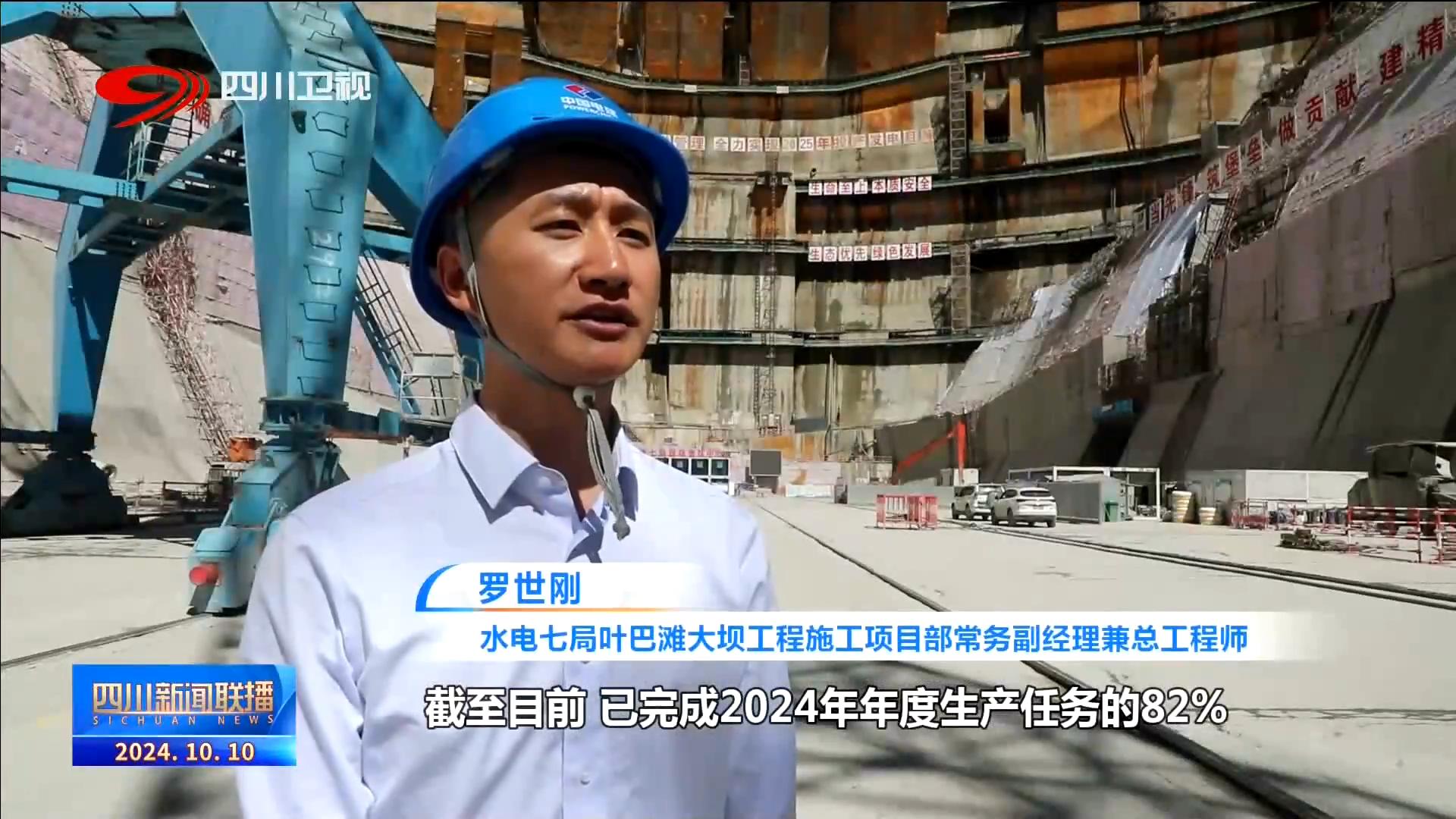

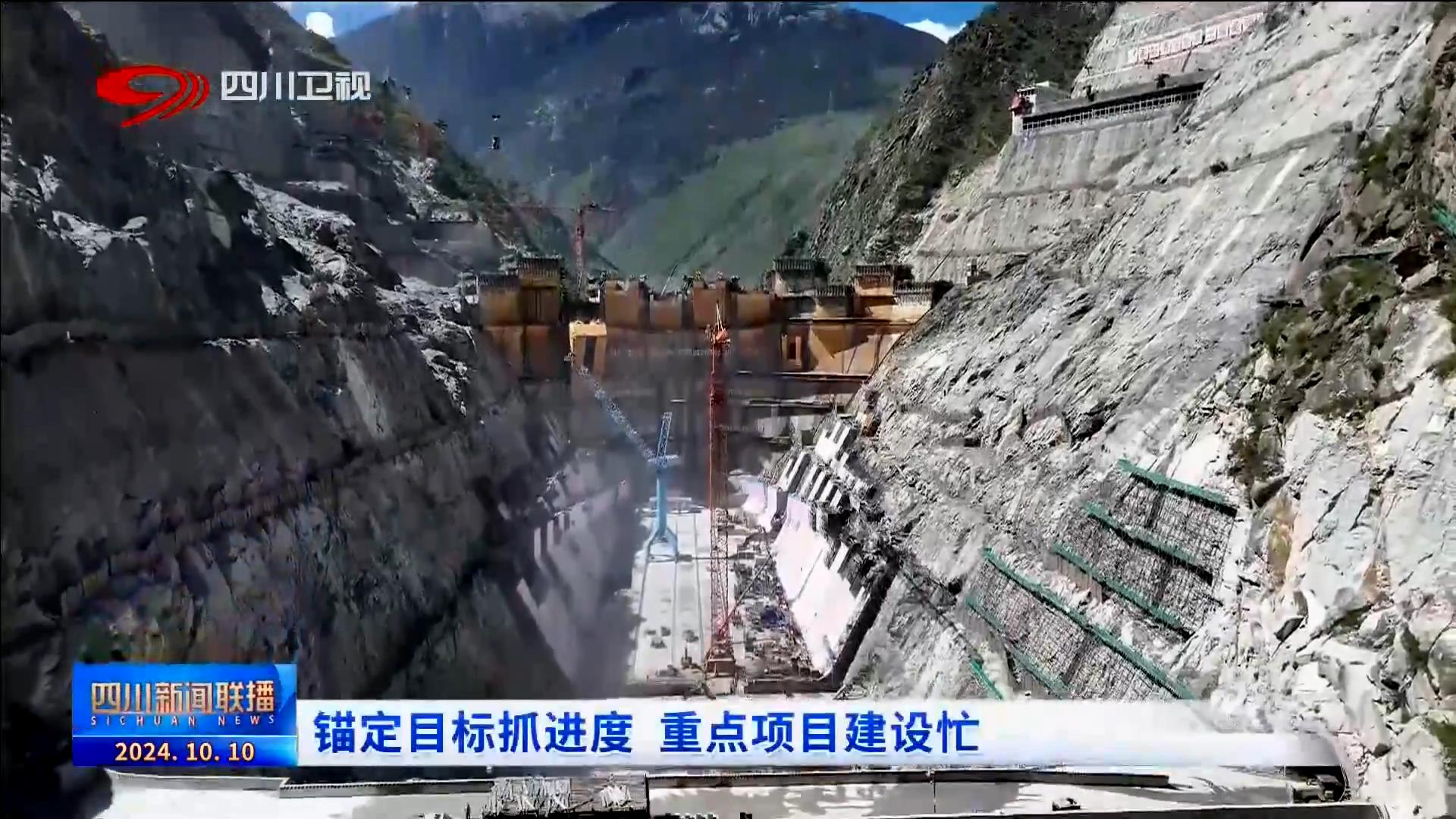

  在甘孜州白玉縣的葉巴灘水電站,大壩工程前不久剛實現了“雙突破”,壩體混凝土累計澆筑方量突破150萬立方米,最大壩高突破150米?,F(xiàn)在大壩正抓緊后續建設,沖刺明年蓄水發電目標。





  水電七局葉巴灘大壩工程施工項目部常務副經理兼總工程師 羅世剛:截至目前,已完成2024年年度生產任務的82%。項目部2400余名員工堅守在施工一線,投入設備600余臺套,全力確保2025年蓄水發電目標順利實現。

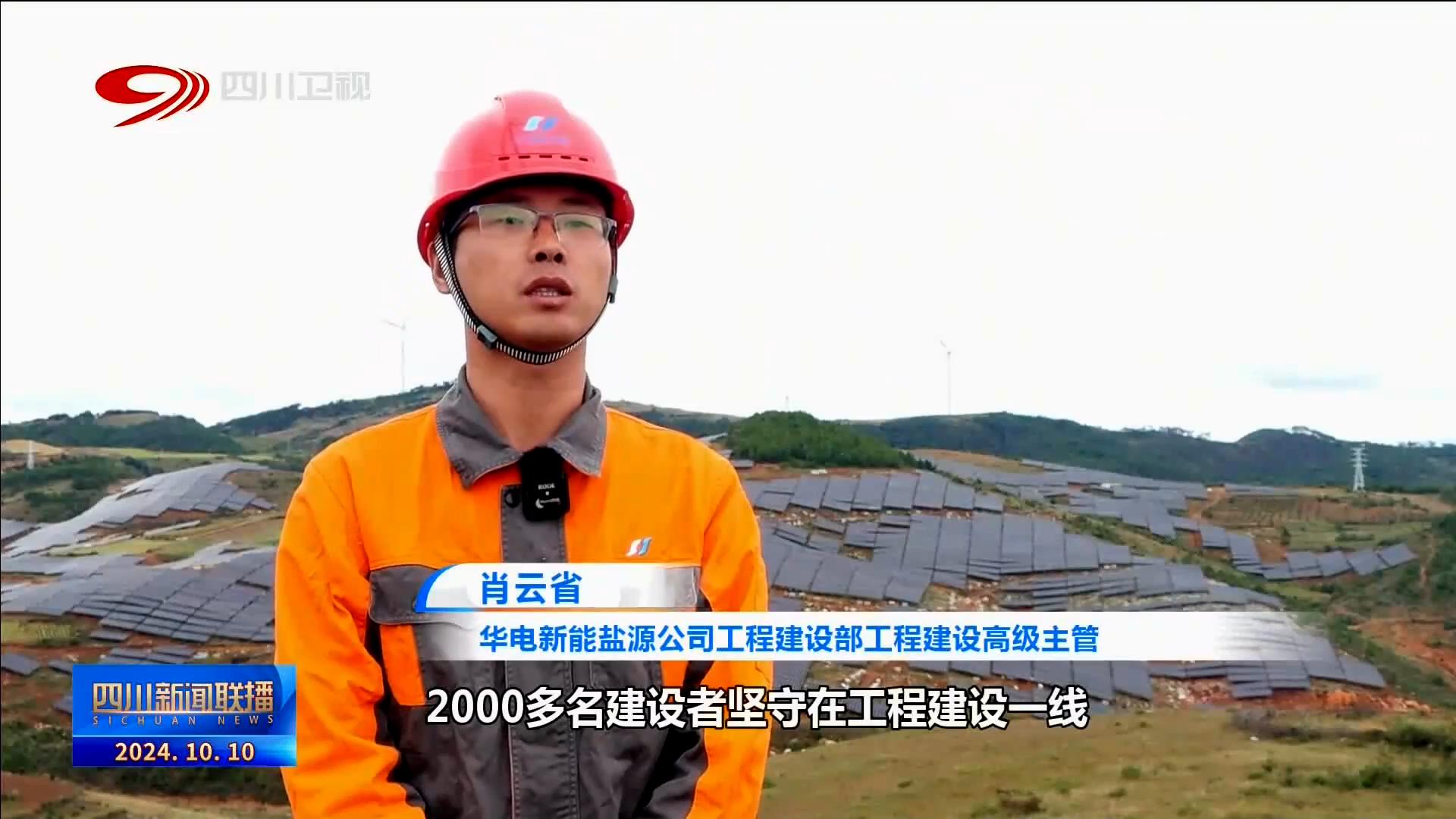

  在瀘定縣大渡河流域的硬梁包水電站,今年將實現首臺機組發電,目前其3號、4號機組已順利完成安裝,首部樞紐已進入施工建設的沖刺階段。而在涼山鹽源縣,華電集團旗下的四個光伏項目也即將迎來投產。四個項目投產后,預計每年可為電網提供清潔電能約10億千瓦時。





  華電新能鹽源公司工程建設部工程建設高級主管 肖云?。?000多名建設者堅守在工程建設一線,確保目前在建的四個光伏項目共65萬千瓦裝機,實現當年開工、當年投產目標。
