綿市發改〔2024〕466 號
國網四川省電力公司綿陽供電公司:
你公司《關于綿陽涪城綿安110千伏輸變電工程項目核準的請示》(綿供電辦函〔2024〕103號)及相關材料收悉。
一、為滿足片區負荷增長需求、提升片區供電能力,結合綿陽電網發展規劃,建設綿陽涪城綿安110千伏輸變電工程是有必要的。依據《行政許可法》《企業投資項目核準和備案管理條例》,同意建設國網綿陽供電公司綿陽涪城綿安110千伏輸變電工程項目(四川省投資項目在線監管平臺項目編碼:2410-510700-04-01-442223)。該項目屬于《產業結構調整指導目錄(2024年本)》中的“鼓勵類”項目,符合國家產業政策。
項目單位為國網四川省電力公司綿陽供電公司。
二、項目建設地點:綿陽市涪城區、安州區、科技城新區
三、項目名稱:綿陽涪城綿安110千伏輸變電工程
四、項目主要建設內容及規模:
接入系統方案:1.將永興—界牌110千伏線路T接入綿安;2.為避免線路交叉跨越,將磨家梁—華晨110千伏線路斷開,分別改接入綿安和磨家梁,形成磨家梁—綿安、磨家梁—華晨110千伏線路。綿陽涪城綿安110千伏輸變電工程包括4個單項工程:
?。ㄒ唬┚d安110千伏變電站新建工程
主變壓器遠期規模3×63兆伏安,本期規模2×63兆伏安;
110千伏出線遠期4回,至磨家梁220千伏變電站1回、T接至110千伏興界線1回、向教育園方向預留2回;本期2回,至磨家梁220千伏變電站1回、T接至110千伏興界線1回;
10千伏出線遠期42回,本期28回;
遠期每臺主變10千伏側裝設2組5兆乏并聯電容器,本期每臺主變10千伏側裝設2組5兆乏并聯電容器。
10千伏采用接地變及消弧線圈成套裝置,消弧線圈遠期3×1000千伏安,本期2×1000千伏安。
?。ǘ┠ゼ伊?20千伏變電站110千伏間隔完善工程
本期完善110千伏出線間隔3個,分別至綿安110千伏變電站、??松?10千伏變電站、華晨110千伏變電站。
?。ㄈ┠ゼ伊?mdash;綿安110千伏線路工程
新建架空線路3.6km,其中0.8km按同桿雙回單回掛線,其余2.8km按單回架設,導線截面采用2×240mm2。新建電纜線路2.0km,按單回敷設,電纜截面采用800mm2。新建電纜溝0.2km。
?。ㄋ模┯琅d—界牌T接綿安110千伏線路工程
新建架空線路0.05km,按單回架設,導線截面采用2×240mm2。新建電纜線路0.8km,按單回敷設,電纜截面采用800mm2。新建電纜溝0.2km。
五、項目總投資及資金來源:本工程靜態投資8875萬元,動態投資9005萬元。其中,根據《綿陽科技城新區管理委員會關于綿安110千伏輸變電工程電纜補差和站址場平相關事宜的函》(綿新區管函〔2024〕17號),本項目在科技城新區范圍內采用電纜方案建設,電纜方案與架空方案的費用差額由綿陽科技城新區管理委員會出資承擔。綿陽科技城新區管理委員會出資部分靜態投資為343萬元,動態投資為349萬元;國網四川省電力公司出資部分靜態投資為8532萬元,動態投資8656萬元。由國網四川省電力公司作為項目法人以自有資金出資1731.2萬元(占動態投資的20%),其余申請銀行貸款解決。
六、建設周期:12個月。
七、項目招標事項核準意見見附件。項目單位須嚴格按照本核準意見依法進行招標投標活動。
八、請項目單位在項目開工建設前,依據相關法律、行政法規規定辦理規劃許可、安全生產、環評等相關報建手續。
九、如需對本項目核準文件所規定的建設地點、建設規模、主要建設內容等進行調整,請按照《企業投資項目核準和備案管理辦法》的有關規定,及時以書面形式提出變更申請,我委將根據項目具體情況,作出是否同意變更的書面決定。
十、項目予以核準決定之日起2年未開工建設,需要延期開工建設的,請項目單位在2年期限屆滿的30個工作日前,向我委申請延期開工建設。開工建設只能延期一次,期限最長不得超過1年。

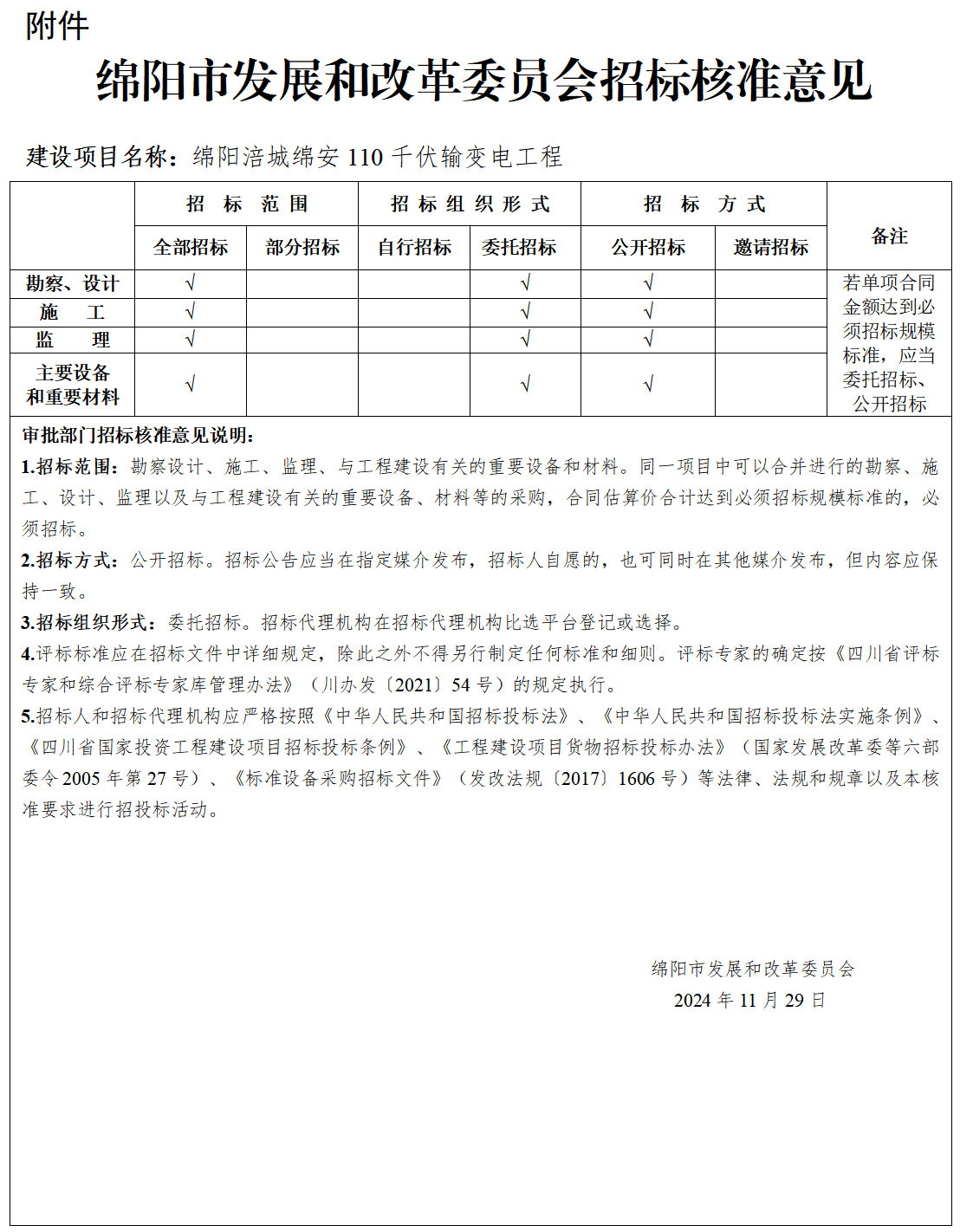

附件:綿陽市發展和改革委員會招標核準意見
綿陽市發展和改革委員會
2024年11月29日
